Combien de temps faut-il laisser entre deux changements ? La question revient dans presque tous les premiers rendez-vous que nous avons avec une direction des ressources humaines, et elle arrive formulée exactement comme cela, avec l’espoir qu’une durée existe. Aucune durée ne tient, parce que la capacité d’absorption dépend de qui porte le chantier bien plus que du calendrier.
Derrière cette question s’en cache une autre, que vos interlocuteurs posent rarement à voix haute : que reste-t-il de négociable une fois la décision prise ? Vos ateliers de co-construction sollicitent l’avis de vos équipes sur l’ensemble du projet, puis le projet sort inchangé. La mesure française montre que ce décalage coûte cher, et qu’il coûte plus cher qu’un silence assumé.
L’accompagnement du changement se joue donc sur un terrain que vous contrôlez entièrement : la part du chantier que vous déclarez ouverte avant d’ouvrir la salle. Cette déclaration coûte un peu de confort au sponsor, et elle change la nature de ce que vos équipes vivent ensuite.

| LA PRATIQUE COURANTE | CE QUE LA MESURE ÉTABLIT | LE DÉPLACEMENT GLUKOZE |
|---|---|---|
| Informer, former et rassurerL’accompagnement du changement se conçoit comme une chaîne d’information : expliquer la raison, former aux nouveaux outils, désigner des ambassadeurs et ouvrir des ateliers de co-construction sur la totalité du projet. | L’influence protège plus que l’informationLes enquêtes Conditions de travail établissent que les salariés bien informés présentent moins souvent un symptôme dépressif, et que l’effet protecteur est plus marqué encore chez ceux qui estiment avoir influencé les modalités du changement. | Déclarer le périmètre négociableUne organisation gagne à annoncer avant l’atelier quelle part du chantier reste modifiable et quelle part est close. Une discipline annoncée produit moins de rejet qu’une consultation large suivie d’un projet inchangé. |
Ce que les files d’attente apprennent avant de parler de changement

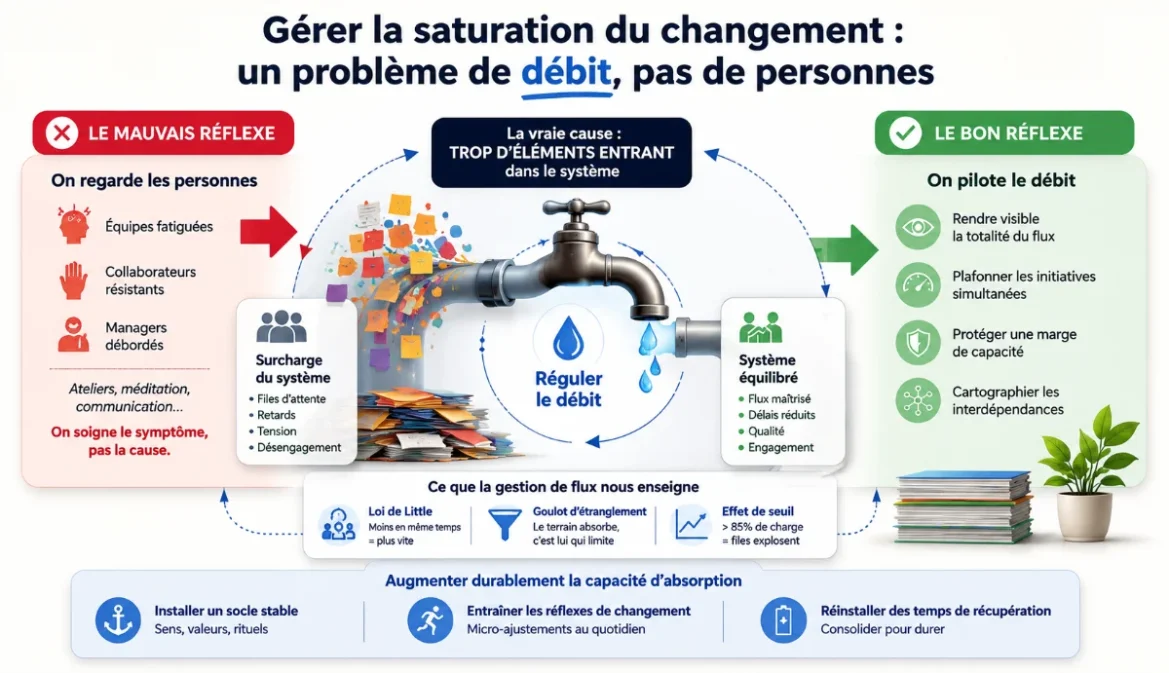

La théorie des files d’attente établit deux résultats utiles à votre sujet. Le nombre de dossiers en cours dépend du débit d’arrivée et du temps de traversée, et l’attente explose bien avant la saturation complète. Elle ajoute un troisième enseignement, souvent oublié : une discipline de service annoncée se supporte mieux qu’une discipline cachée.
Le central téléphonique de Copenhague et sa tonalité d’occupation
L’histoire commence dans un laboratoire danois. En 1908, l’ingénieur Agner Krarup Erlang entre à la Copenhagen Telephone Company comme collaborateur scientifique et prend la tête de son laboratoire physico-technique, où il travaillera une vingtaine d’années. Son chef ingénieur l’oriente vers les problèmes posés par les temps d’attente des appels téléphoniques.
Erlang publie en 1909 The theory of probability and telephone conversations, où il établit que des appels passés au hasard suivent une loi de Poisson, puis en 1917 une formule de perte et d’attente que les compagnies de téléphone de nombreux pays adoptent rapidement. En 1946, l’unité internationale de trafic téléphonique prend son nom.
Retenez ce que ces travaux ont imposé aux exploitants de réseaux. Un central dont tous les circuits sont occupés refuse l’appel suivant, et ce refus arrive immédiat, audible et sans ambiguïté, au lieu de ralentir tout le monde. L’exploitant dimensionne ses circuits pour une probabilité de refus choisie, puis il assume ce refus plutôt que de dégrader toutes les conversations en cours.
Votre organisation fait exactement l’inverse. Elle accepte tous les appels, dégrade la qualité de chacun et laisse chaque interlocuteur découvrir seul que la ligne grésille. Un salarié convoqué à un atelier de co-construction se trouve dans la position de l’abonné qui entend une tonalité normale alors que son appel n’aboutira jamais.
Cette discipline a une vertu que les exploitants ont mesurée très tôt. Un abonné qui obtient une tonalité d’occupation connaît son sort en deux secondes et réessaie, alors qu’un abonné laissé en attente indéterminée occupe un circuit tout en consommant sa propre patience. Le réseau gagne donc deux fois à annoncer sa limite : il préserve la qualité des communications établies et il économise les ressources que l’attente aurait gelées.
La loi de Little, ou pourquoi en lancer plus ralentit tout
Un demi-siècle plus tard, John Little publie dans Operations Research un article de 1961 intitulé A proof for the queuing formula : L = λW, qui établit une identité d’une simplicité désarmante. Le nombre moyen de dossiers présents dans un système égale le débit d’arrivée multiplié par le temps moyen de traversée.
Appliquez cette identité à votre portefeuille de chantiers et la conséquence saute aux yeux. À capacité de traitement constante, augmenter le nombre de chantiers lancés augmente mécaniquement le temps que chacun passe dans le système. Vos équipes vivent donc quatre changements de dix-huit mois qui se chevauchent, là où le planning annonçait quatre changements de six mois.
Cette mécanique explique un phénomène que vos managers vous décrivent sans le nommer. Ils parlent de chantiers qui n’en finissent plus, alors que chaque chantier pris isolément avait un calendrier raisonnable. L’allongement vient du nombre d’entrées, et il se produit sans qu’aucune équipe ne travaille moins vite.
L’effet de seuil, pourquoi quatre-vingt-dix pour cent de charge coûte le double
Le troisième résultat concerne la non-linéarité. Dans une file à serveur unique, le temps d’attente moyen varie comme l’inverse de la capacité restante, ce qui produit une courbe plate puis un mur. Passer de quatre-vingts à quatre-vingt-dix pour cent de charge divise par deux la capacité restante, donc double l’attente.
Vous observez ce mur chaque fois qu’un chantier supplémentaire entre dans une organisation déjà chargée. Le onzième chantier coûte la moitié du délai de tous les autres, bien loin du onzième de charge que le planning lui attribue. Aucune réunion de pilotage ne vous donnera cette lecture, puisque chaque chantier y est présenté séparément et paraît raisonnable.
Gardez donc une marge de capacité plutôt que de viser le plein emploi des agendas. Une organisation qui réserve vingt pour cent du temps de ses managers de proximité absorbe les aléas sans décaler ses jalons, alors qu’une organisation remplie à ras bord transforme chaque imprévu en retard général.
Pourquoi vos ateliers de co-construction produisent du rejet
Un atelier qui sollicite l’avis sur l’ensemble du projet, puis livre le projet inchangé, enseigne à vos équipes que la consultation est décorative. La mesure française désigne l’influence, davantage que l’information, comme le facteur protecteur. Votre accompagnement du changement distribue pourtant l’une et retient l’autre.
L’avis sollicité sur tout et retenu sur rien
Observez le déroulement type d’une consultation sur un chantier de transformation. Les équipes sont réunies, la présentation expose le contexte et la cible, puis un temps de travail en sous-groupes recueille les remarques. Les remarques remontent, elles sont consignées, et le projet se déploie avec le calendrier et le périmètre arrêtés avant la réunion.
Personne n’a menti pendant cet atelier, et personne n’avait reçu non plus le mandat de modifier quoi que ce soit. Le sponsor avait besoin d’adhésion, la direction des ressources humaines avait besoin d’une trace de dialogue social, et la question du périmètre modifiable n’a jamais été posée. Vos équipes, elles, ont lu la réponse dans le résultat.
Ce mécanisme explique une observation récurrente de nos missions. Les organisations qui consultent le plus largement rencontrent parfois plus de résistance que celles qui annoncent une décision fermée, puisqu’elles ajoutent au changement subi le sentiment d’avoir été consulté pour rien. La consultation sans périmètre déclaré fabrique une déception supplémentaire.

Ce que la mesure française dit de l’influence
La statistique publique française documente cet écart depuis près de dix ans. Une Dares Analyses signée Thomas Coutrot établit, sur l’enquête Conditions de travail 2013, que 56 % des salariés ayant vécu un changement disent avoir reçu une information satisfaisante, et 17 % seulement estiment avoir eu une influence sur ce changement.
L’écart entre ces deux chiffres mesure précisément ce que votre accompagnement produit. Trois salariés sur cinq jugent avoir été informés, moins d’un sur six juge avoir pesé. Le même travail conclut que les salariés bien informés présentent moins souvent un symptôme dépressif que ceux qui ne l’ont pas été, et que l’effet protecteur est plus marqué encore chez ceux qui estiment avoir influencé les modalités du changement.
Huit ans plus tard, la situation n’a pas bougé. L’enquête Conditions de travail 2024-2025 établit que dans plus de six cas sur dix, les salariés concernés n’ont pas été consultés à propos de ces changements, et que dans quatre cas sur dix ils jugent ne pas avoir reçu une information suffisante.
Rapprochez ces deux lectures et vous obtenez une consigne de travail. L’information progresse peu et elle reste la seule chose que vos dispositifs produisent, alors que l’influence stagne au même niveau depuis plus de dix ans. Aucun supplément de communication ne déplacera ce second chiffre, puisque la communication se situe par construction du côté de la diffusion.
Le constat européen va dans le même sens. L’enquête d’Eurofound sur les conditions de travail, conduite en 2024 auprès de 36 644 personnes dans 35 pays, relève une baisse préoccupante de la capacité des travailleurs à influencer les processus collectifs de travail. Les équipes décident de la répartition des tâches dans 64 % des cas et choisissent leur responsable dans 27 % des cas.
Déclarer le périmètre négociable avant d’ouvrir la salle
La déclaration de périmètre tient en trois lignes, écrites avant l’atelier et lues en ouverture : ce qui est arrêté, ce qui reste modifiable et la date à laquelle la modification devient impossible. Cette déclaration coûte au sponsor une part de son confort, et elle change ce que vos équipes retiennent.
Trois lignes à écrire avant la réunion
Le contenu de cette déclaration se prépare en une heure avec le sponsor, et il se présente ainsi.
- Ce qui est arrêté : la décision elle-même, son périmètre et l’échéance imposée par un tiers, avec la raison qui les rend fermés.
- Ce qui reste modifiable : les modalités, la séquence, les outils, les règles locales et le rythme de déploiement, nommés un par un.
- La date de clôture de la modification, au-delà de laquelle les propositions entreront dans une version suivante.
La deuxième ligne fait tout le travail, à condition d’être réellement ouverte. Une organisation qui déclare modifiables la séquence et les règles locales doit accepter de les voir modifiées, y compris quand la proposition dérange le calendrier du sponsor. Sans cette acceptation, la déclaration devient un habillage, et vos équipes le repèrent dès le deuxième chantier.
Un périmètre étroit et tenu vaut mieux qu’un périmètre large et vide
Beaucoup de directions hésitent à déclarer un périmètre étroit, par crainte de paraître autoritaires. L’expérience de nos missions pointe dans l’autre direction. Un périmètre de modification limité à trois sujets, tenu jusqu’au bout, produit davantage d’adhésion qu’une invitation générale à s’exprimer qui ne laisse aucune trace dans le projet final.
Le parallèle avec le central téléphonique tient jusqu’au bout. Un abonné qui reçoit une tonalité d’occupation rappelle plus tard sans rancune, alors qu’un abonné dont la communication s’établit puis se dégrade accuse l’opérateur. Le refus annoncé coûte moins cher que la promesse implicite.
Vérifiez ce point sur vos propres chantiers passés. Reprenez les comptes rendus de trois ateliers de l’année écoulée et comptez les propositions qui se retrouvent effectivement dans le dispositif déployé. Quand ce compte est nul, votre accompagnement du changement a produit de l’information et rien d’autre.
Le coût de la déclaration, pour le sponsor et pour le calendrier
Cette pratique a un prix et il faut le dire à vos sponsors avant qu’ils ne le découvrent. Déclarer une part négociable revient à accepter un délai supplémentaire sur cette part, parce qu’une modification réelle demande une reprise de conception. Comptez entre deux et six semaines sur le périmètre ouvert, selon la technicité du sujet.
Ce délai se finance presque toujours sur la remédiation que le chantier aurait exigée plus tard. Vous déplacez du temps de la phase de correction vers la phase de conception, et vous le déplacez vers un moment où il coûte beaucoup moins cher. Vos directions métier acceptent ce raisonnement lorsqu’il leur est présenté avec les chiffres du chantier précédent.
Retour d’expérience Glukoze
Trois sujets ouverts plutôt qu’une page blanche
Nous intervenions auprès d’une entreprise industrielle d’environ neuf cents salariés qui déployait un nouvel outil de planification sur quatre sites. Le premier site avait reçu la méthode habituelle : une réunion de présentation, un atelier de recueil des remarques et un déploiement conforme au cahier des charges initial. Le taux d’utilisation réelle de l’outil plafonnait à quarante pour cent six mois après la bascule.
Pour le deuxième site, la direction a accepté de déclarer en ouverture d’atelier que la date de bascule et le choix de l’outil étaient arrêtés, et que trois sujets restaient ouverts : l’ordre de migration des ateliers, le format des points quotidiens et les règles de saisie en cas de panne réseau. Les équipes ont modifié les trois. La bascule a glissé de trois semaines, et le taux d’utilisation réelle dépassait quatre-vingts pour cent au même horizon de six mois.
L’enseignement que nous en tirons tient à la dimension du périmètre : trois sujets réellement ouverts ont produit davantage d’adhésion qu’une invitation générale à s’exprimer, et les trois semaines de glissement se sont remboursées sur la phase de correction.
Quels postes doivent recevoir l’accompagnement en priorité
L’accompagnement se distribue presque partout à parts égales : la même session pour tous les publics concernés, le même support et la même durée. Une file d’attente se régule autrement, en traitant d’abord le poste dont le blocage arrête les autres. Votre priorité se lit donc sur la carte des dépendances.
Repérer les postes charnières de votre déploiement
Un poste charnière se reconnaît à un signe unique : son indisponibilité arrête le travail de plusieurs autres. Dans un déploiement d’outil, ce rôle revient souvent au référent qui valide les données de départ. Dans une réorganisation, il revient au manager qui tient l’interface entre deux périmètres qui se recomposent.
Ces postes représentent rarement plus de cinq pour cent des effectifs concernés, et ils déterminent la date réelle de bascule. Leur situation rejoint celle que nous décrivons sur l’autonomie au travail et la marge de manœuvre des cadres. Un accompagnement réparti uniformément leur donne la même demi-journée qu’à tout le monde, alors qu’ils auraient besoin de plusieurs semaines de préparation et d’une capacité de décision locale.
Construisez la carte avant de construire le planning de formation. Trois questions suffisent par population concernée : de qui dépend-elle pour démarrer, qui dépend d’elle pour continuer, et que se passe-t-il si elle décroche une semaine. Les réponses désignent vos postes charnières en une matinée.
Cette priorisation heurte un réflexe d’équité auquel vos équipes tiennent, et il vaut mieux l’assumer à voix haute. Donner trois semaines de préparation à vingt personnes pendant que trois cents en reçoivent une demi-journée se défend, à condition d’expliquer que la date de bascule de tous dépend de ces vingt-là. Présentée ainsi, la décision passe presque toujours.
Ce que l’absentéisme révèle de votre capacité d’absorption
Un indicateur que vous suivez déjà vous renseigne sur cette capacité. L’Observatoire de la performance sociale, réalisé par Ipsos bva pour Oasys et Diot-Siaci, relève un taux d’absentéisme de 4,98 % en 2025, contre 4,84 % en 2024, avec 37 % de salariés absents au moins une fois dans l’année contre 33 % l’année précédente.
La même étude relève que 71 % des salariés estiment que leur travail a un impact négatif sur leur santé, et que 77 % des personnes arrêtées pour fatigue, risques psychosociaux ou troubles musculosquelettiques jugent ces arrêts directement liés à leurs conditions de travail. Cette enquête émane d’un cabinet et d’un courtier, et elle décrit des déclarations plutôt qu’un diagnostic médical.
Une précaution de lecture s’impose avant d’en tirer une conclusion. Ce taux agrège des situations très différentes, et il ne distingue pas les arrêts liés à une bascule informatique de ceux liés à une épidémie saisonnière.
Croisez malgré tout vos propres taux d’absence avec le calendrier de vos bascules. Quand un pic d’absence suit de six à dix semaines une mise en service, vous tenez un signal de capacité dépassée sur une population précise, et ce signal vous dit où porter l’accompagnement du prochain chantier.
Comment choisir un dispositif d’accompagnement du changement selon vos critères
Trois familles d’offres se présentent à vous, et elles ne traitent pas le même manque. La première informe, la deuxième outille les managers, et la troisième organise la part négociable du chantier. Votre choix se décide sur ce que vos ateliers ont produit l’an dernier.
Trois familles d’accompagnement du changement, trois manques
Le tableau ci-dessous compare ces familles sur leur production réelle plutôt que sur leur promesse.
| Famille d’offre | Ce qu’elle produit réellement | Quand elle convient |
|---|---|---|
| Communication de transformation, plans de message, réseau d’ambassadeurs et supports de formation aux outils | Une information homogène et traçable, diffusée à toutes les populations concernées au même moment | Votre chantier est techniquement simple et le besoin porte sur la compréhension de la cible |
| Parcours managérial centré sur l’annonce, l’écoute et la conduite d’équipe en transition | Des managers capables de tenir une équipe pendant la bascule et de faire remonter les signaux de terrain | Votre périmètre négociable est déjà déclaré et vos managers manquent de repères pour l’animer |
| Dispositif de périmètre déclaré, cartographie des postes charnières et arbitrage des propositions | Une part modifiable annoncée, tenue et tracée, avec un accompagnement concentré sur les postes qui bloquent | Vos ateliers de l’an dernier n’ont produit aucune modification du dispositif déployé |
Beaucoup d’organisations achètent la première famille alors que leur manque relève de la troisième, ce qui revient à mieux expliquer une décision que personne ne peut influencer. Le dispositif gagne en netteté et perd en effet, puisque la variable protectrice reste hors du périmètre livré.
Notez que ces trois familles se vendent souvent ensemble, sous un intitulé unique de conduite de projet. Demandez alors le découpage du devis par famille, puisqu’il révèle immédiatement où le prestataire place son effort réel.
Quatre questions pour trancher en une semaine
Posez ces quatre questions à vos chefs de projet avant de lancer une consultation d’achat.
- Combien de propositions issues de vos ateliers figurent dans le dispositif réellement déployé l’an dernier ?
- Vos sponsors ont-ils reçu un mandat écrit pour modifier une part du chantier après consultation ?
- Connaissez-vous les postes dont l’indisponibilité décale la date de bascule ?
- Vos managers de proximité disposent-ils d’une marge de temps réservée pendant les six semaines qui suivent une mise en service ?
Une réponse nulle à la première question tranche à elle seule. Elle signale que votre chaîne d’accompagnement du changement fonctionne en diffusion pure, et aucun supplément de communication ne corrigera cela. Commencez par le mandat de modification, puis achetez le reste.
Pesez enfin les coûts dans le bon ordre. Déclarer un périmètre négociable ne coûte presque rien en budget et coûte quelques semaines de calendrier, alors qu’un plan de communication engage des dépenses visibles sans toucher à la variable que la mesure désigne. Le premier geste se décide en comité de direction, le second s’achète.
Vos chantiers arrivent plus vite que votre arbitrage ?
Déclarer le périmètre négociable règle ce qui se passe après l’entrée, et l’arbitrage règle l’entrée elle-même. Lisez notre analyse de la conduite du changement et du droit d’ouvrir un chantier pour traiter l’amont.
Comment nous pouvons vous aider à accompagner vos changements
Nous travaillons sur deux objets complémentaires : la déclaration de périmètre négociable avec vos sponsors, et l’équipement des managers qui tiennent les équipes pendant la bascule. Ces deux interventions se suivent dans cet ordre, parce que la première conditionne entièrement l’effet de la seconde.
Une préparation de sponsor avant chaque atelier
Nous préparons avec le sponsor la déclaration en trois lignes, puis nous testons sa solidité en lui demandant ce qu’il ferait si une proposition acceptable arrivait sur le périmètre ouvert. Ce test dure vingt minutes et il révèle immédiatement les périmètres déclarés ouverts par convenance.
Nous animons ensuite l’atelier lui-même lorsque le sujet est sensible, et nous formons vos chefs de projet à le conduire seuls sur les chantiers suivants. La carte des postes charnières se construit dans la même séquence.
Un parcours managérial centré sur la période de bascule
Le parcours travaille trois gestes sur vos propres situations : annoncer une décision fermée sans la déguiser en consultation, animer un périmètre ouvert sans promettre au-delà du mandat, et faire remonter une proposition de terrain jusqu’au sponsor dans un délai utile.
Nous proposons également des conférences et des journées inspirantes pour ouvrir le sujet devant une population large, ainsi qu’une communauté de managers qui prolonge le parcours. Le détail des formats figure sur notre page consacrée aux formations en management.
La mesure de votre accompagnement du changement tient en un compte
Vos équipes ne demandent pas de décider à votre place, et la statistique publique le dit clairement : l’influence protège davantage que l’information, et elle ne concerne aujourd’hui qu’un salarié sur six parmi ceux qui traversent un changement. L’écart entre ces deux chiffres est votre marge de progression.
Combler cet écart demande un geste simple et inconfortable : écrire, avant l’atelier, ce qui est arrêté et ce qui reste ouvert, puis tenir cette ligne jusqu’au déploiement. Un périmètre de trois sujets réellement modifiables produit davantage d’effet qu’une page blanche qui ne sera jamais remplie.
Vos sponsors objecteront le calendrier, et leur objection mérite une réponse chiffrée plutôt qu’un principe. Les semaines gagnées sur la conception se perdent sur la correction, et le chantier précédent vous fournit le montant exact de cette perte.
Vous mesurerez votre accompagnement du changement sur un compte unique, à la fin de chaque chantier : le nombre de propositions issues des équipes qui figurent dans le dispositif déployé. Tant que ce compte reste à zéro, votre dispositif informe et rien de plus.
Questions fréquentes sur l’accompagnement du changement
Combien de temps faut-il laisser entre deux changements ?
Aucune durée fixe ne tient, parce que la capacité d’absorption dépend des personnes mobilisées plutôt que du calendrier. Le repère utile consiste à réserver une marge de temps aux managers de proximité, de l’ordre de vingt pour cent, et à vérifier qu’aucun poste charnière ne porte deux bascules au même trimestre.
Faut-il consulter les équipes quand la décision est déjà prise ?
Oui, à condition de dire ce qui est arrêté et ce qui reste modifiable. Une consultation large suivie d’un projet inchangé ajoute une déception au changement subi. Une déclaration de périmètre étroite et tenue produit davantage d’adhésion qu’une invitation générale à s’exprimer.
Comment savoir si notre accompagnement du changement fonctionne ?
Comptez les propositions issues de vos ateliers qui figurent dans le dispositif réellement déployé. Ce compte mesure l’influence accordée, que la statistique publique française désigne comme le facteur protecteur le plus net. Le taux de participation aux réunions ne mesure que la diffusion.
Qui doit recevoir l’accompagnement en priorité ?
Les postes dont l’indisponibilité bloque le travail des autres, qui représentent rarement plus de cinq pour cent des effectifs concernés. Ces postes déterminent la date réelle de bascule et ils ont besoin de plusieurs semaines de préparation, bien au-delà de la demi-journée distribuée à tous.
